Søk

  • Grunnarbeid
  • Vann og avløp
  • Infrastrukturbygg
  • Datasenter
  • Stein og grusmasser

OSL-Hamar Datasenter – Moderne infrastruktur for fremtidens teknologi

OSL-Hamar datasenter er et stort og moderne anlegg, strategisk plassert mellom Oslo og Hamar.

Illustrasjon av datasenter med flere grønne bygg i skogsområde, kjøleanlegg på takene og trafostasjon til høyre

OSL-Hamar datasenter er et stort og moderne anlegg, strategisk plassert mellom Oslo og Hamar. Prosjektet startet i november 2022 med mål om å styrke regionens digitale kapasitet og tilrettelegge for avansert teknologisk vekst.

Datasenteret skal bli et viktig knutepunkt for teknologiske tjenester, med høy driftssikkerhet og bærekraftige løsninger som en integrert del av driften.

Datasenteret inkluderer tre store datahaller, samt tilhørende trafostasjon og to trafobygg, kontorbygg, lagerbygg og vaktbygg. Det etableres også omfattende infrastruktur, inkludert boliger og fasiliteter for personell med totalt 396 overnattingsrom/brakker og kantinefasiliteter.

Tomt, kapasitet og bærekraft

OSL-Hamar datasenter er bygget på en omfattende tomt som legger til rette for stor ekspansjon og kapasitet. Datasenteret er designet for høy energieffektivitet, med avanserte løsninger for kjøling og energibruk som minimerer miljøpåvirkningen. Bærekraft har vært et sentralt element gjennom hele planleggings- og byggefasen, med vekt på energibesparende teknologier og miljøvennlige materialer.

Nordby Maskin – sentral aktør i prosjektet

Nordby Maskin har hatt en avgjørende rolle i utbyggingen av OSL-Hamar datasenter, med ansvar for grunnarbeid, fundamentering og nødvendig infrastruktur. Arbeidet har blant annet inkludert omfattende grunnforberedelser for samtlige bygg, med oppfylling og avretting av området.

Selskapet har utført innkjøring og utlegging av ca. 1,7 mill. tonn knuste steinmasser for å sikre stabil grunn og langsiktig driftssikkerhet. Videre har arbeidet omfattet konstruksjon av såler og avretting av totalt 246 betongfundamenter.

Nordby Maskin har også etablert omfattende teknisk infrastruktur, inkludert grøfting og legging av totalt 5200 meter rør for vann, avløp, strøm og fiber, samt installasjon av 2500 meter høyspentkabel. Arbeidet omfattet også 9000 kjerneborrede hull i etasjene i datahaller og trafobygg, og avretting av 29 300 m² med asfalt.

Utført av Nordby Maskin

  • 1,7 mill. tonn knuste steinmasser
  • 5200 meter grøft for vann, avløp, strøm og fiber
  • 2500 meter høyspentkabel
  • 9000 kjerneborrede hull
  • 29 300 m² asfalt
  • Infrastruktur for 396 overnattingsrom

Prosjektorganisering og verdiskaping

Arbeidet med datasenteret startet i november 2022 og ble ferdigstilt i 2026.

OSL-Hamar datasenter representerer en betydelig investering i regionens fremtid, og Nordby Maskins innsats legger et solid fundament for å møte fremtidens digitale behov.

Bilder fra prosjektet

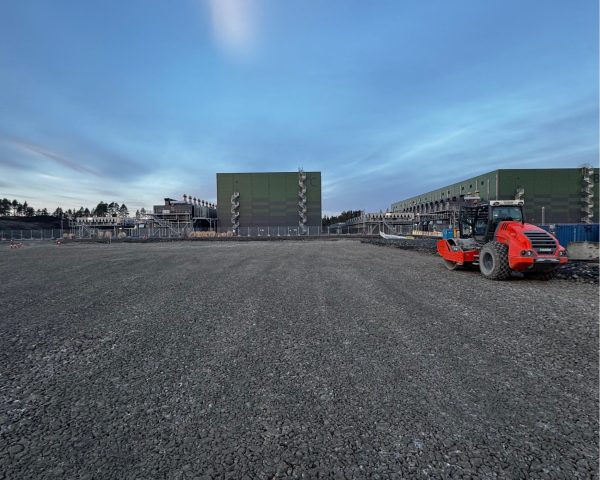

Ny pukkplass med rød vibrovals foran store grønne datasenterbygg i kveldslys under blå himmel

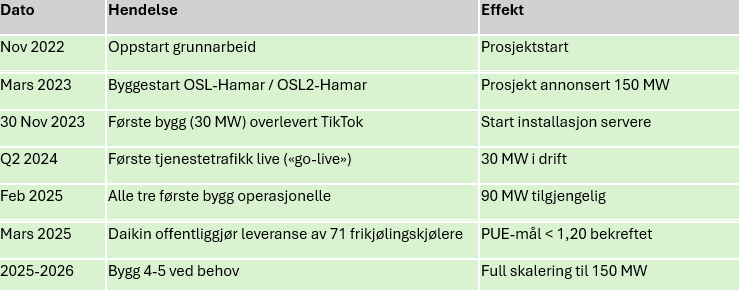

Tabell med milepæler for datasenteret OSL-Hamar, fra grunnarbeid i 2022 til full skalering til 150 MW

Planlegger du noe lignende?

Vi har gjort det før.

Be om tilbud
